PCB廃棄物処理事業

第1期処理施設解体撤去

令和元年6月より先行工事に着手し、令和3年9月に完了しました。
先行工事と並行して、プラント設備の配管・タンク等から液抜き・洗浄を実施し、事前作業後に一部残存した高濃度PCB汚染箇所についても、洗浄装置等を利用して除去分別を行いました。
プラント設備解体撤去工事は、令和5年4月に開始し、令和6年3月に完了しました。

令和6年度は、建屋解体撤去に向けて、建屋の除去分別を実施しています。

建屋解体撤去

建屋解体撤去 工事範囲
※画像をクリックすると拡大します。

建屋解体撤去 除去分別
※画像をクリックすると拡大します。

プラント設備の解体撤去

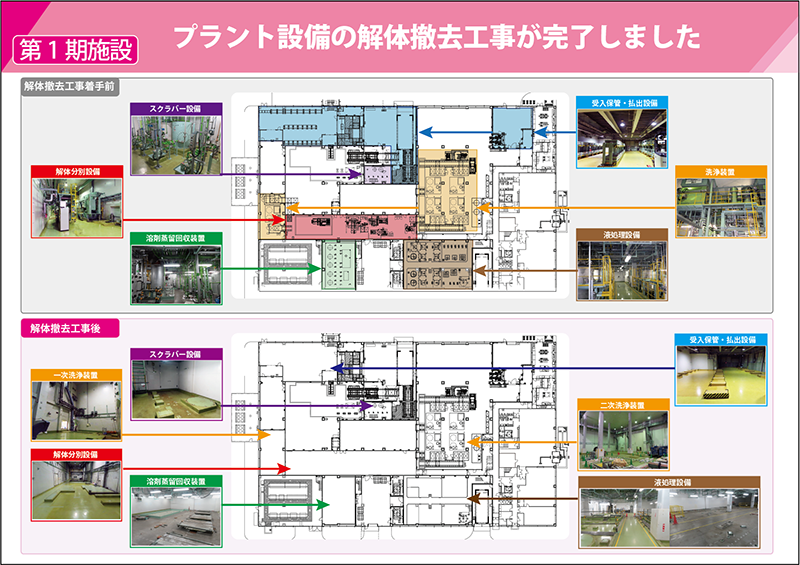

プラント設備の解体撤去完了
※画像クリックすると拡大します。

プラント設備の解体撤去 壁開口及びどドア・シャッター設置工事
※画像クリックすると拡大します。

プラント設備の解体撤去 配管等の撤去
※画像クリックすると拡大します。

事前作業・PCB除去分別

事前作業・除去分別
画像クリックすると拡大します。

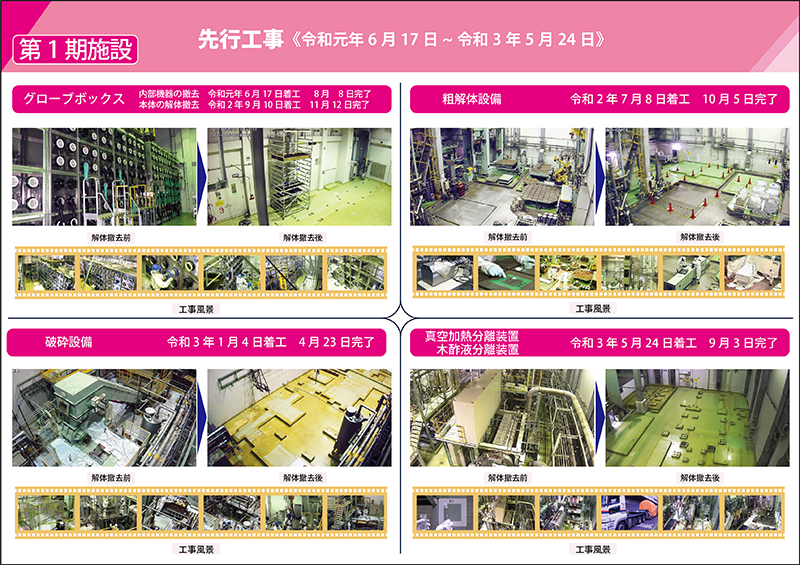

先行工事

先行工事完了
画像クリックすると拡大します。
